11/30現在工事進捗状況について
R7.11/30現在工事進捗状況について
実績工程38.45%

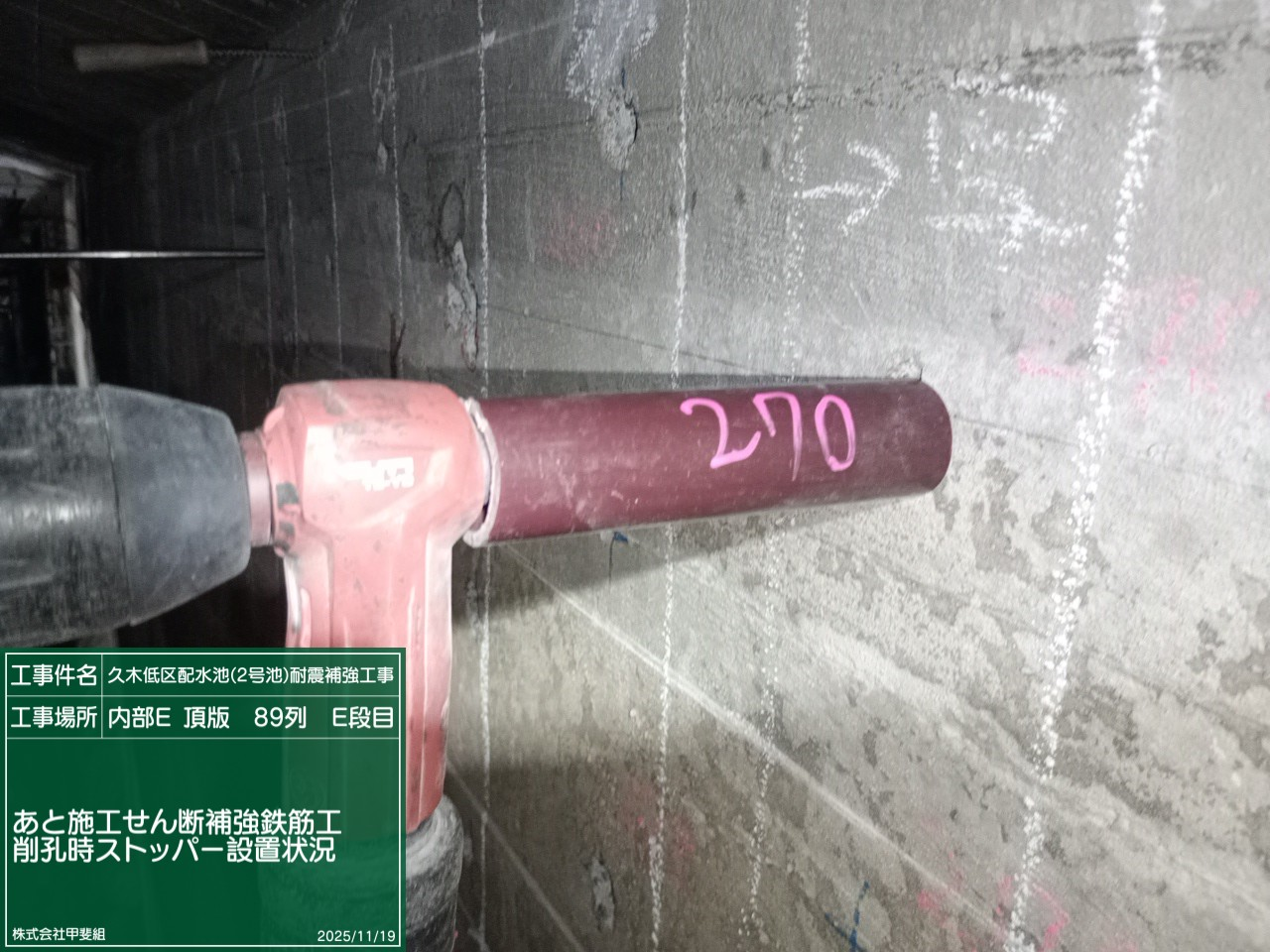

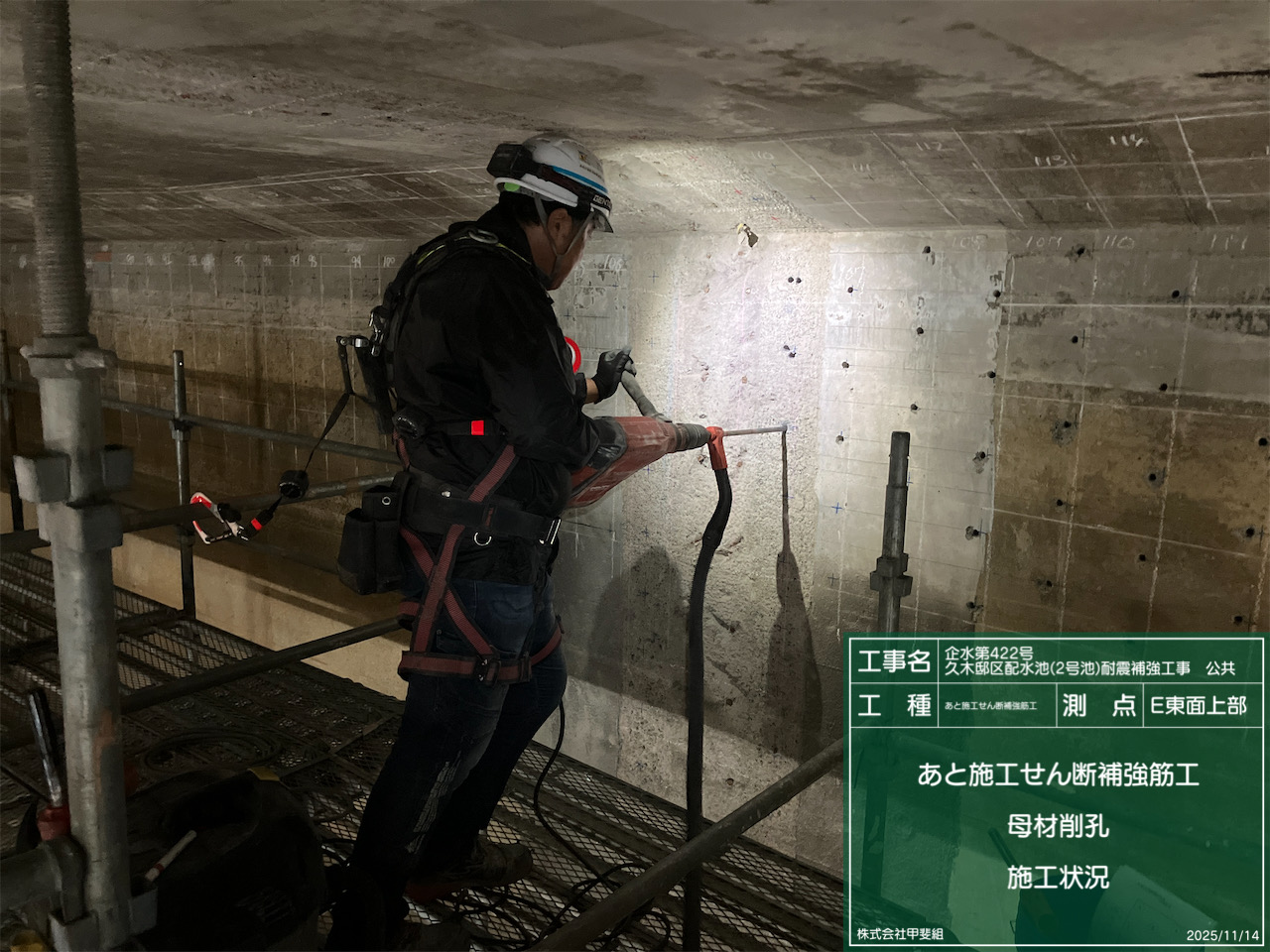

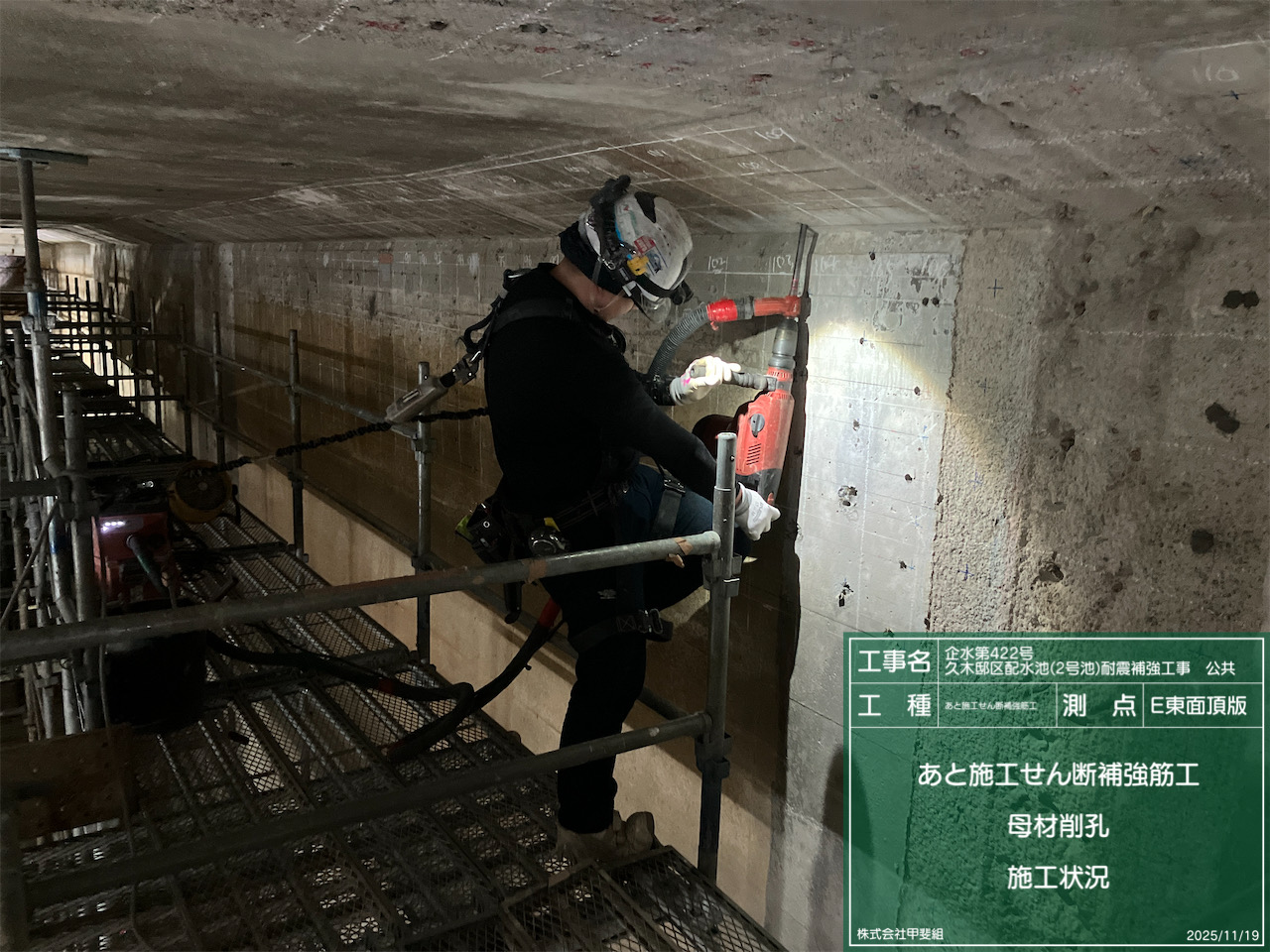

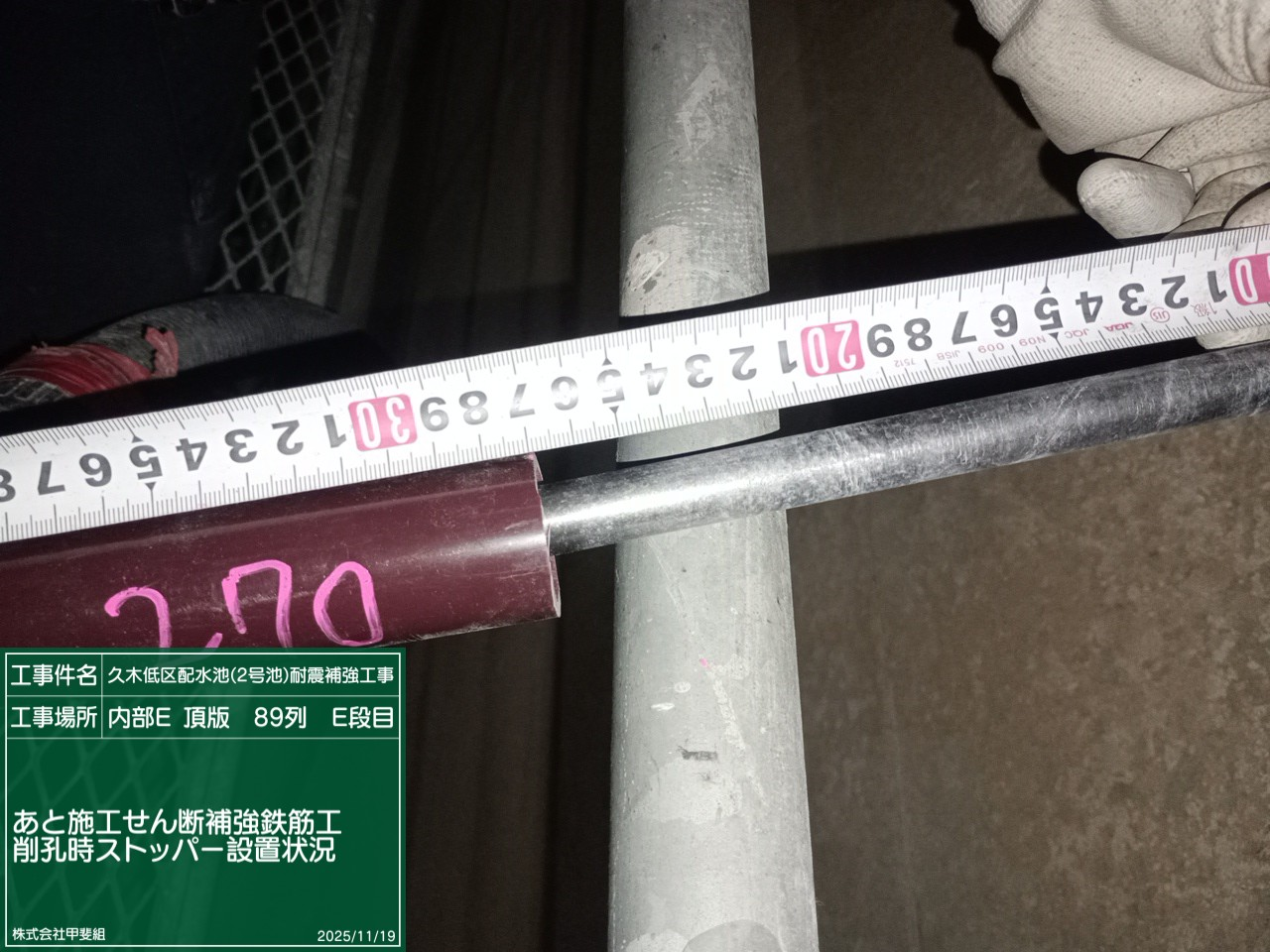

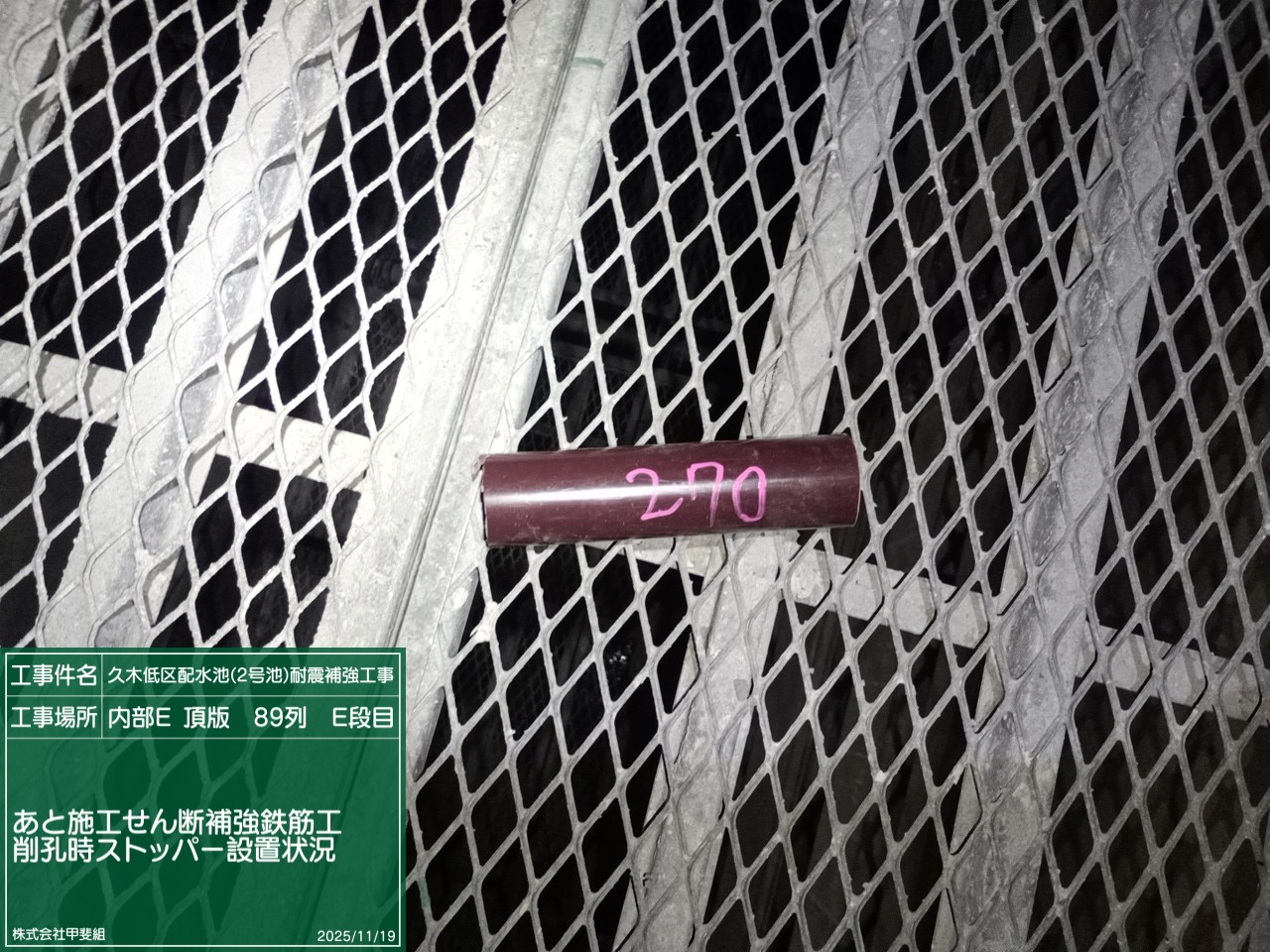

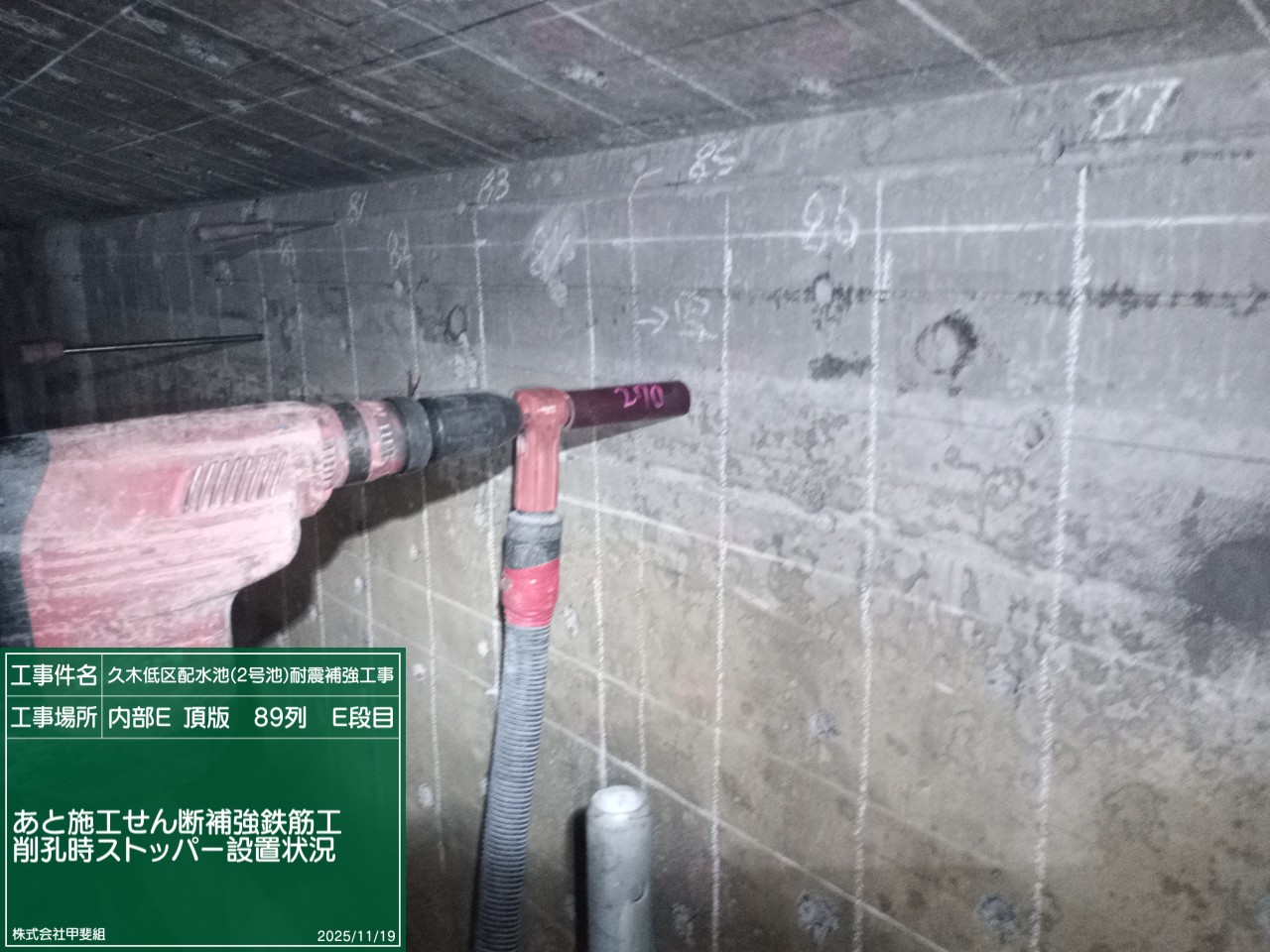

現在の作業内容
調査結果にて得た適正なあと施工せん断補強筋工施工寸法で施工を行っております。

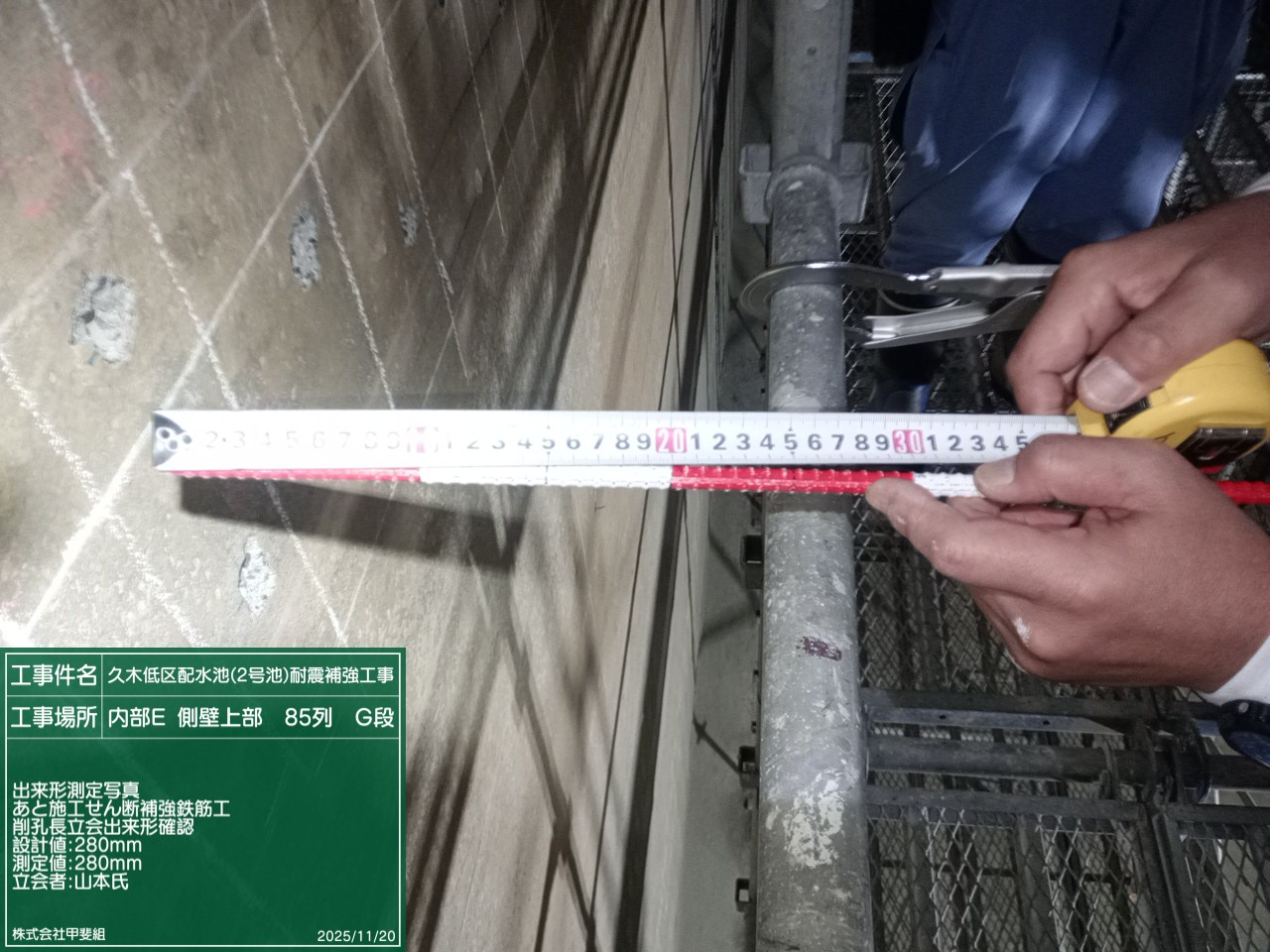

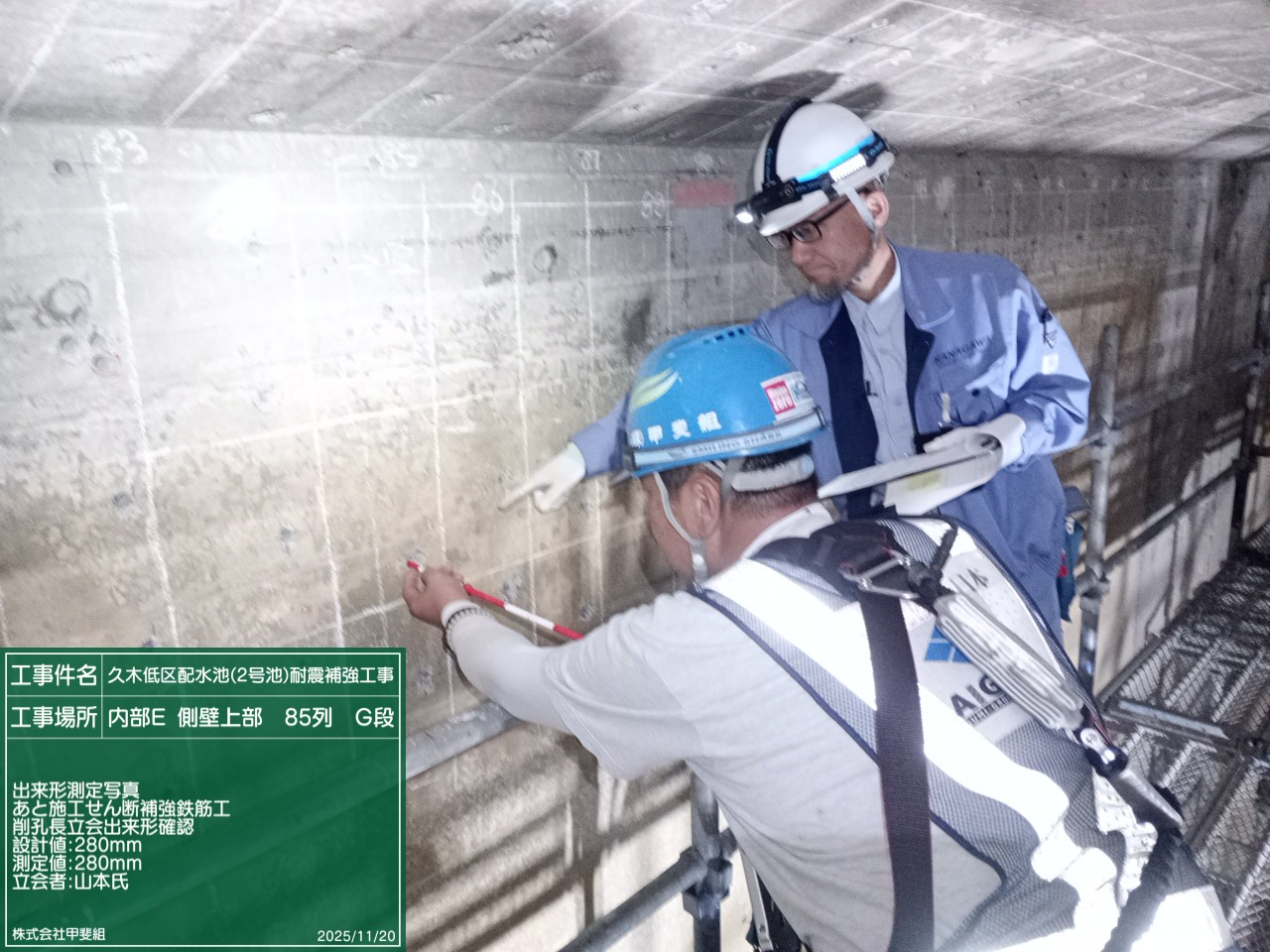

躯体本体の壁厚に応じたせん断筋を定着させる為、箇所箇所によって違う寸法を確認し、
正確な削孔長を日々実測管理を行っております。

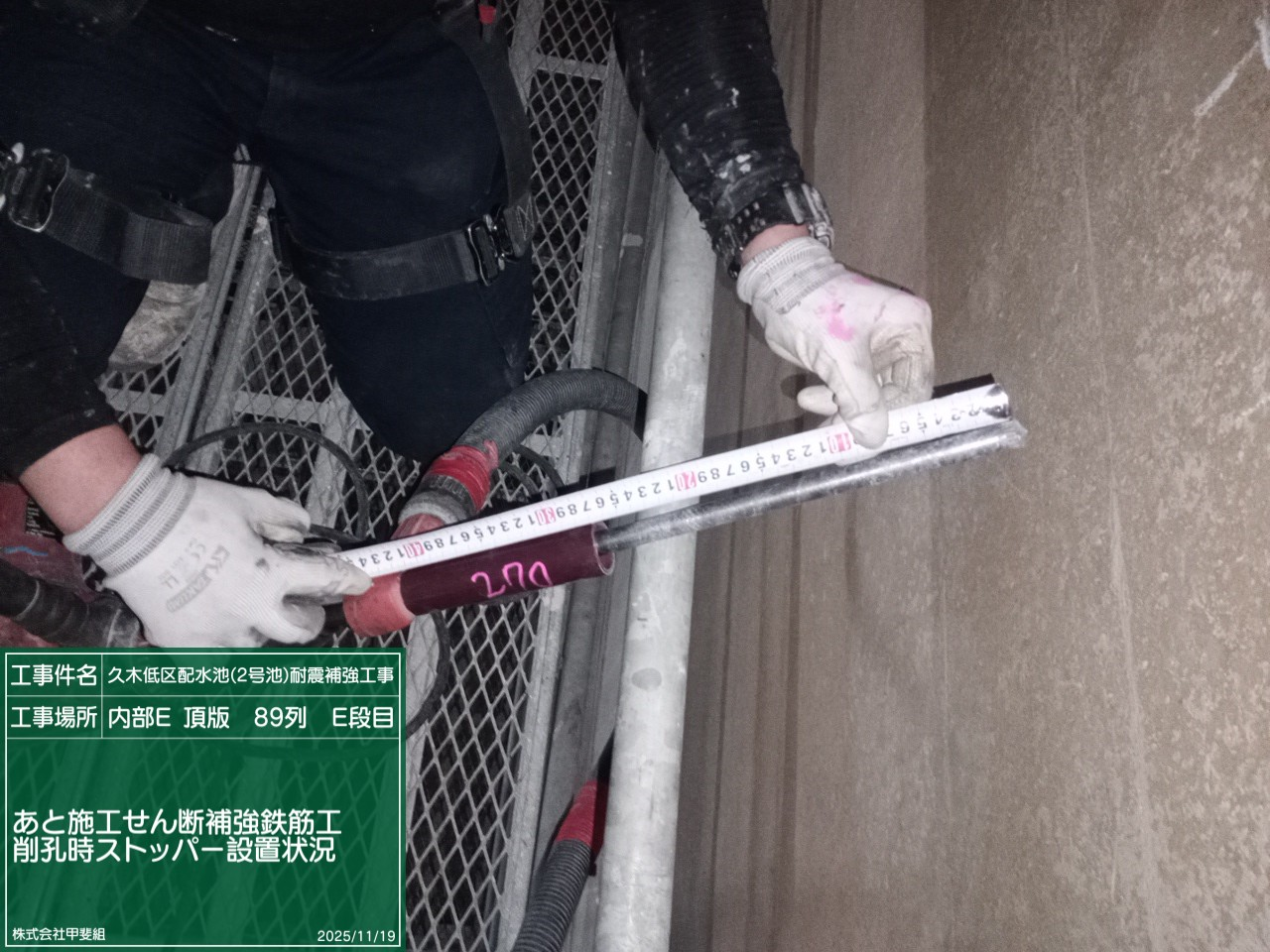

削孔の品質向上を図る為、削孔治具(ドリルの歯が規定の削孔寸法で止まる物)を作成、活用し
安定した削孔長出来形を確保する事ができます。
全て、人の手によって行われる作業です。
ヒューマンエラーによる削孔寸法の間違え等を防ぐためにも、
日々の施工管理をしっかり行い、作業者との施工範囲、箇所、寸法の確認共有を確実に行っております。
約8500箇所の削孔の内、約4000箇所の削孔が完了いたしました。
12月に入り、削孔した4000箇所の鉄筋定着工(せん断補強鉄筋挿入)を行う予定です。
安全第一で現場を運営いたしますので、
引き続きご協力の程よろしくお願い申し上げます。
実績工程38.45%
現在の作業内容
調査結果にて得た適正なあと施工せん断補強筋工施工寸法で施工を行っております。
躯体本体の壁厚に応じたせん断筋を定着させる為、箇所箇所によって違う寸法を確認し、
正確な削孔長を日々実測管理を行っております。
削孔の品質向上を図る為、削孔治具(ドリルの歯が規定の削孔寸法で止まる物)を作成、活用し
安定した削孔長出来形を確保する事ができます。
全て、人の手によって行われる作業です。
ヒューマンエラーによる削孔寸法の間違え等を防ぐためにも、
日々の施工管理をしっかり行い、作業者との施工範囲、箇所、寸法の確認共有を確実に行っております。
約8500箇所の削孔の内、約4000箇所の削孔が完了いたしました。
12月に入り、削孔した4000箇所の鉄筋定着工(せん断補強鉄筋挿入)を行う予定です。
安全第一で現場を運営いたしますので、
引き続きご協力の程よろしくお願い申し上げます。
NEWS
最新の現場活動
工事進捗情報
-
12月03日
-
11月06日
-
10月07日
-
08月30日
-
07月14日
環境活動情報
-
11月06日
-
11月06日
-
10月07日
-
08月30日
-
08月30日
-
07月14日
フォトギャラリー
読み込み中.....
みなさまのお声をおまちしております
現場について何かあればお気軽にご意見をお寄せください
協力会社紹介
株式会社コーケン
株式会社 デック
(株)ReWork
(株)フルカワコンストラクション
(有)相模機工
(株)加藤組
(株)豊和商事
(株)丘電機
公安警備保障(株)
株式会社県央技研
株式会社フクザワ
株式会社 徳村工業
株式会社 高山興業
株式会社 大興
株式会社藤川工務店
株式会社 ケー・エフ・シー
株式会社 福栄商事
有限会社 建成工業
株式会社 入倉組
堀道路工業 株式会社
株式会社三友 ファスニング
株式会社林間
谷口建設 株式会社
英健
株式会社 藤工業
有限会社 三島工務店
株式会社 卜部総業
東洋ガス圧接株式会社
浜野裕
有限会社 富田興業
湘南ユーテック合同会社
有限会社 横浜ブレイク
Copyright © KAIGUMI. Inc. All Rights Reserved.
