R8年8/31現在工事進捗状況について
R8.8/31現在工事進捗状況について
実績工程68.45%
現在の作業内容
耐震補強壁鉄筋組立工、型枠工を行っております。

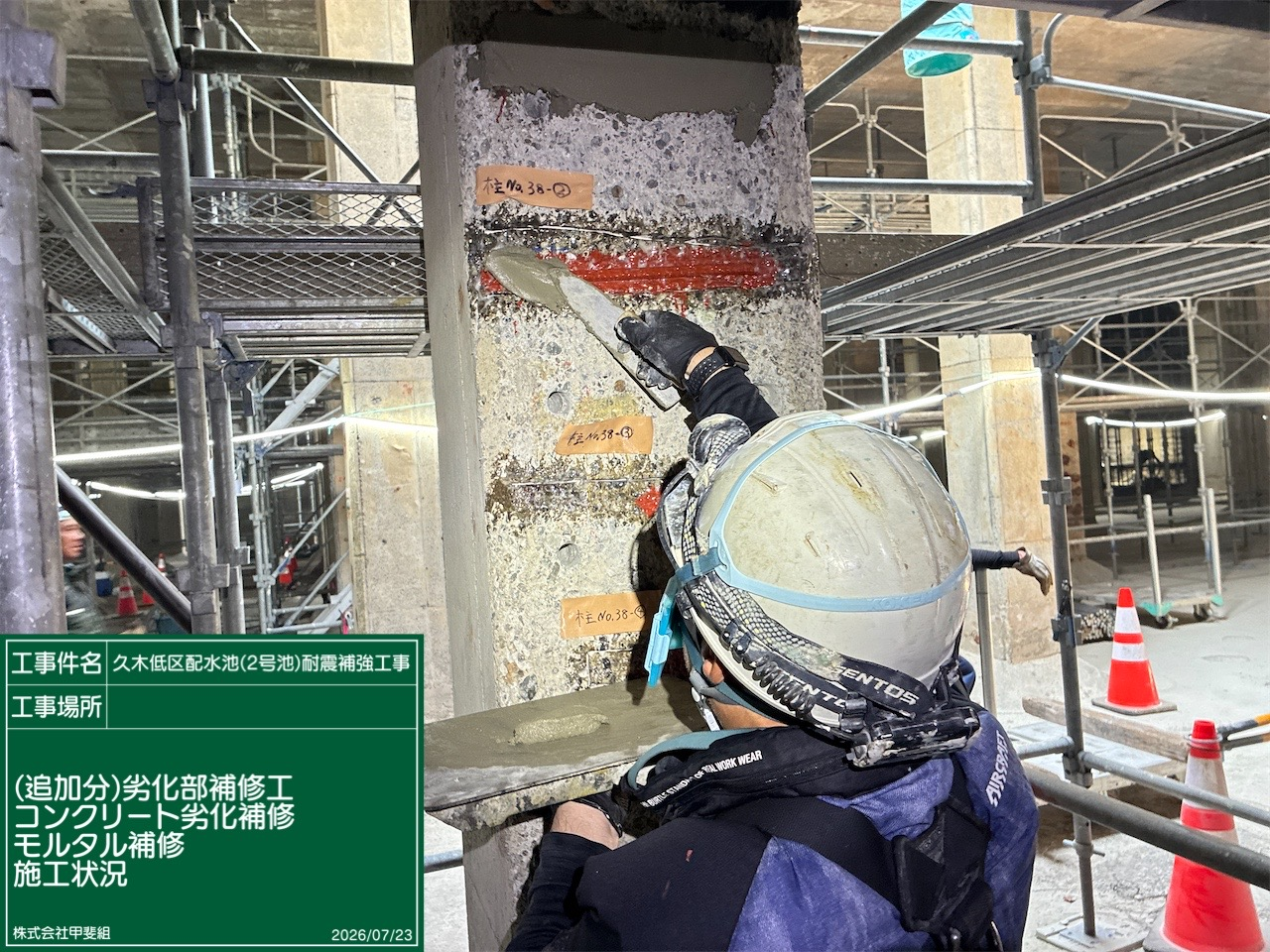

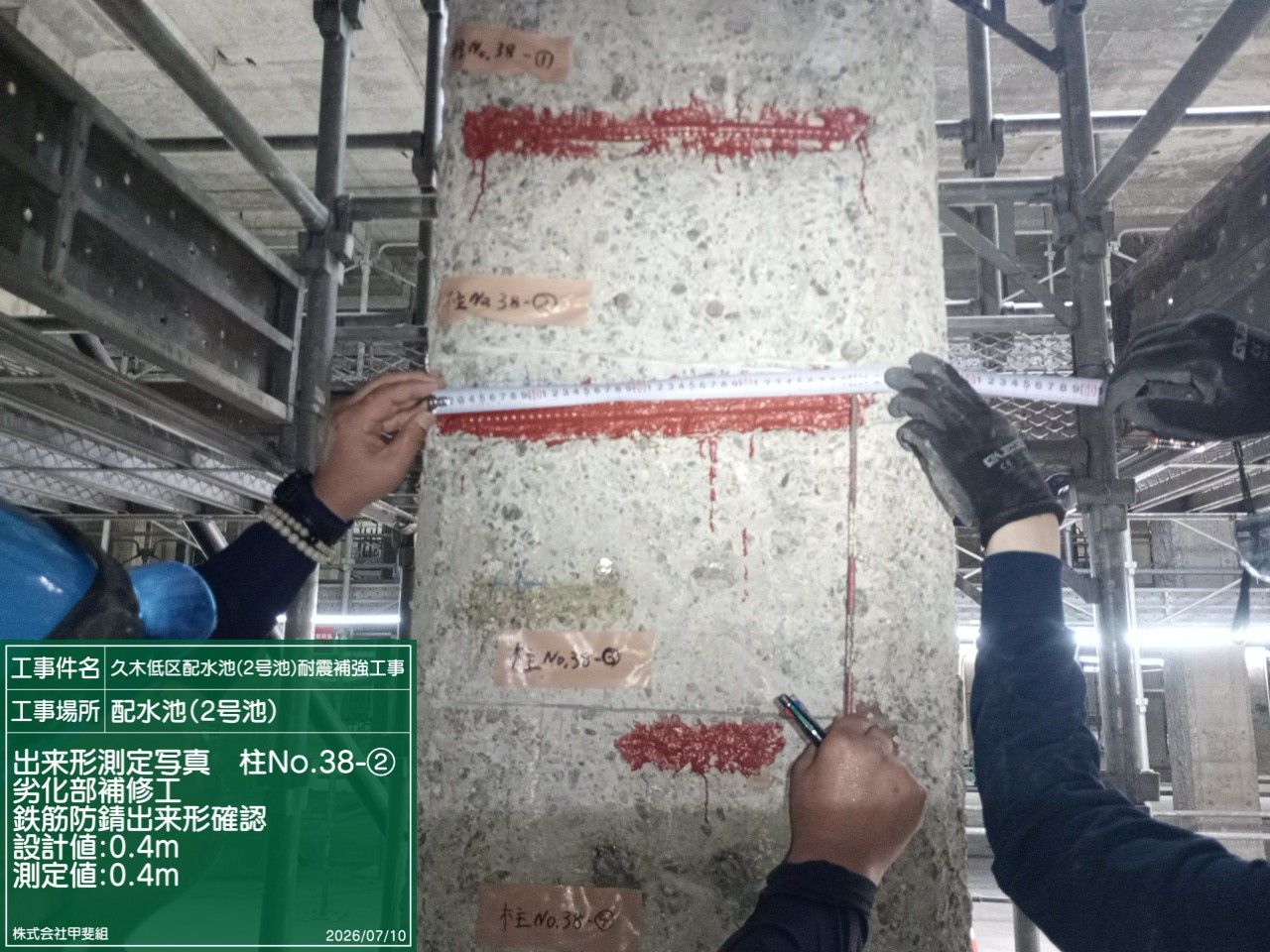

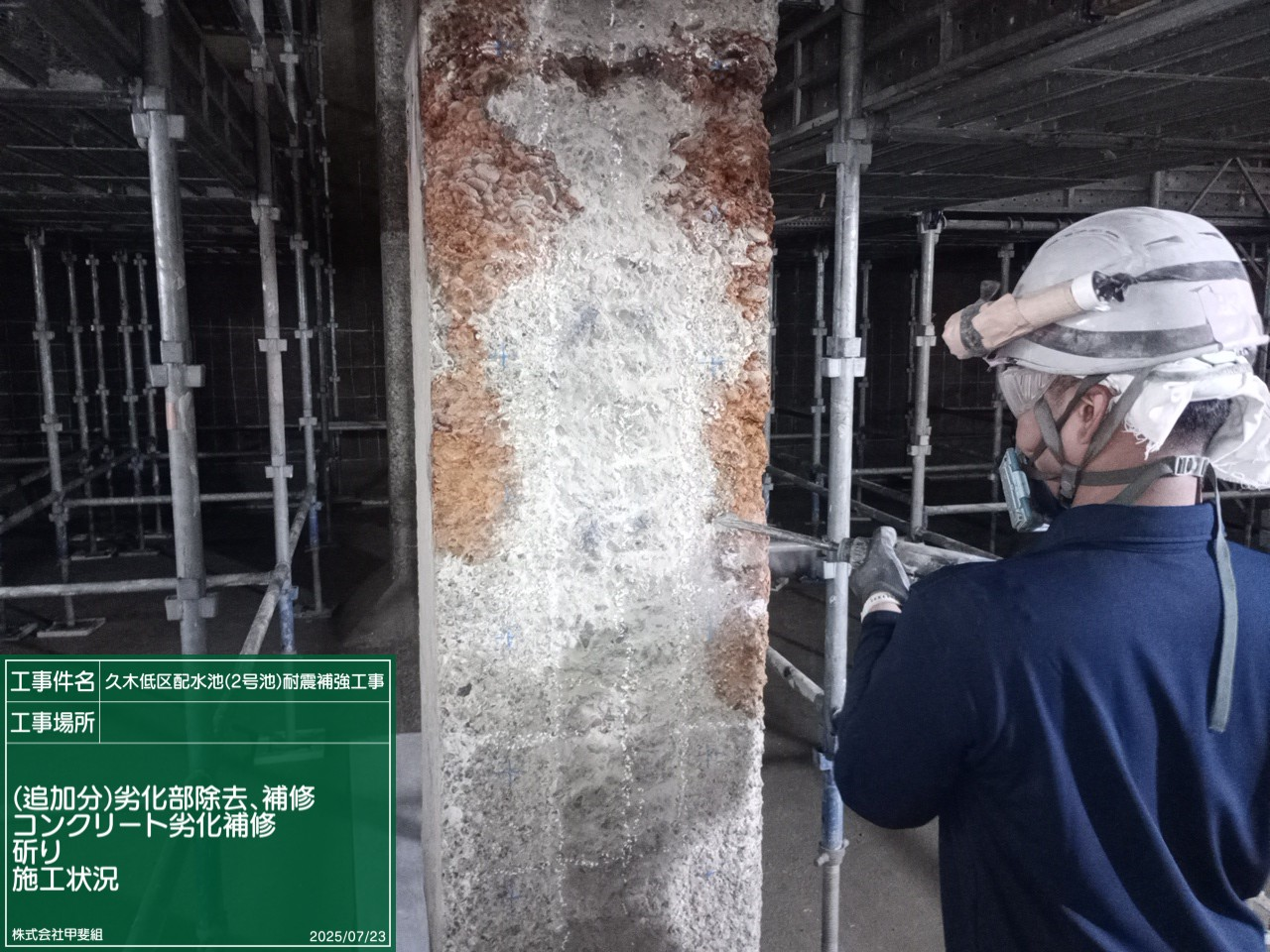

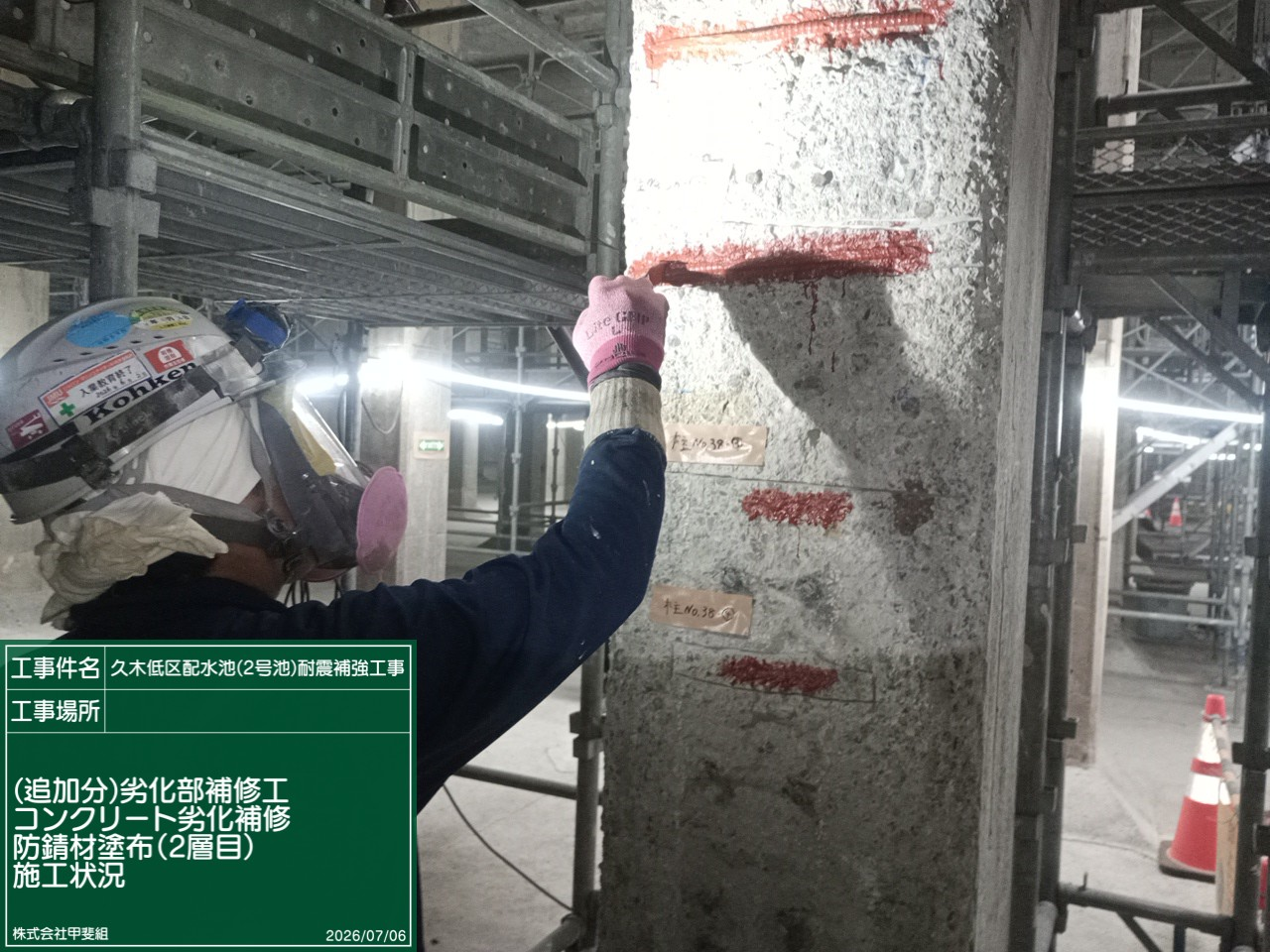

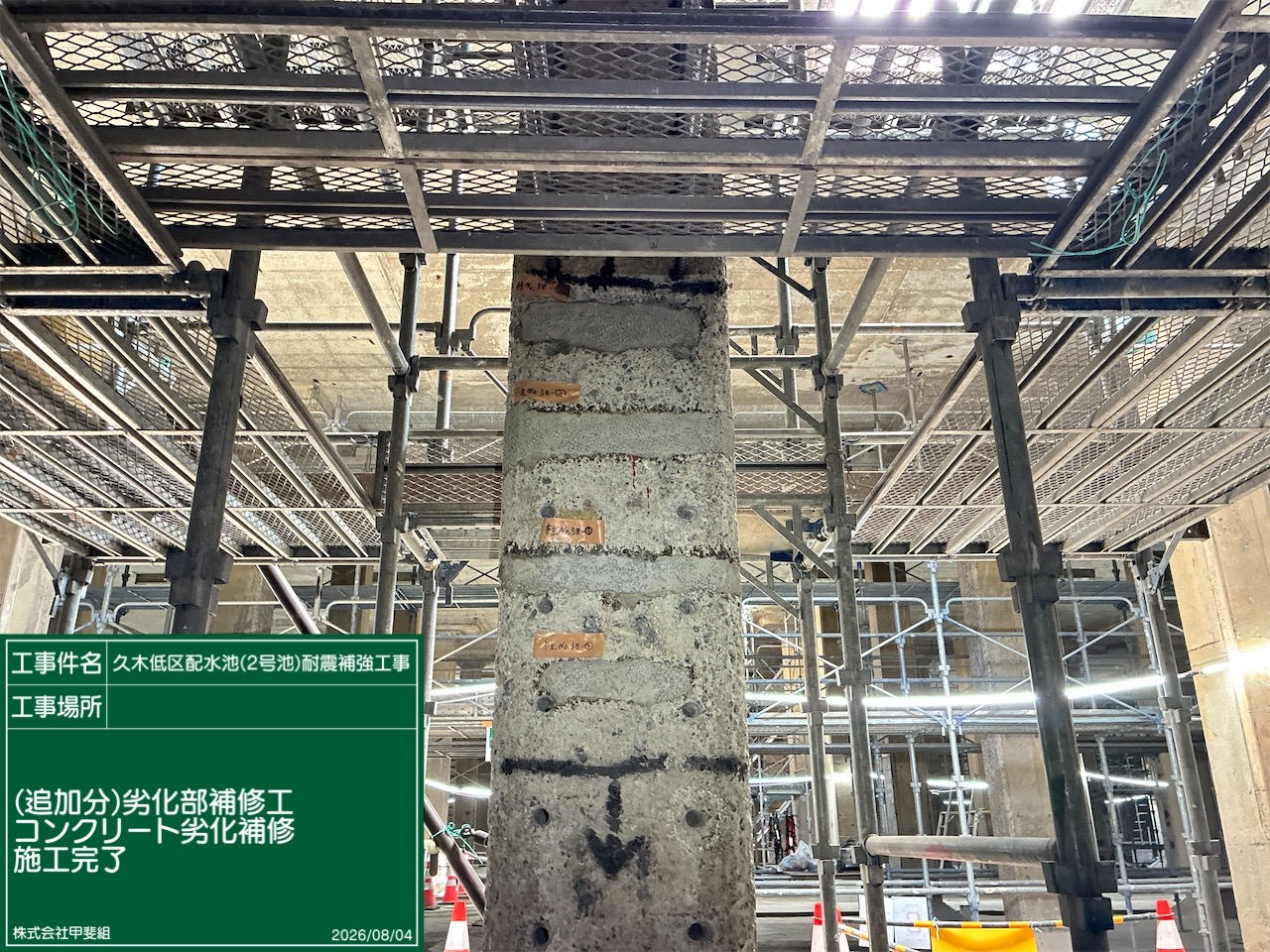

3月から6月末まで池内部に見られた劣化部分の対応として、
躯体健全度の見直しを図る為、設計業務委託を行っておりました。

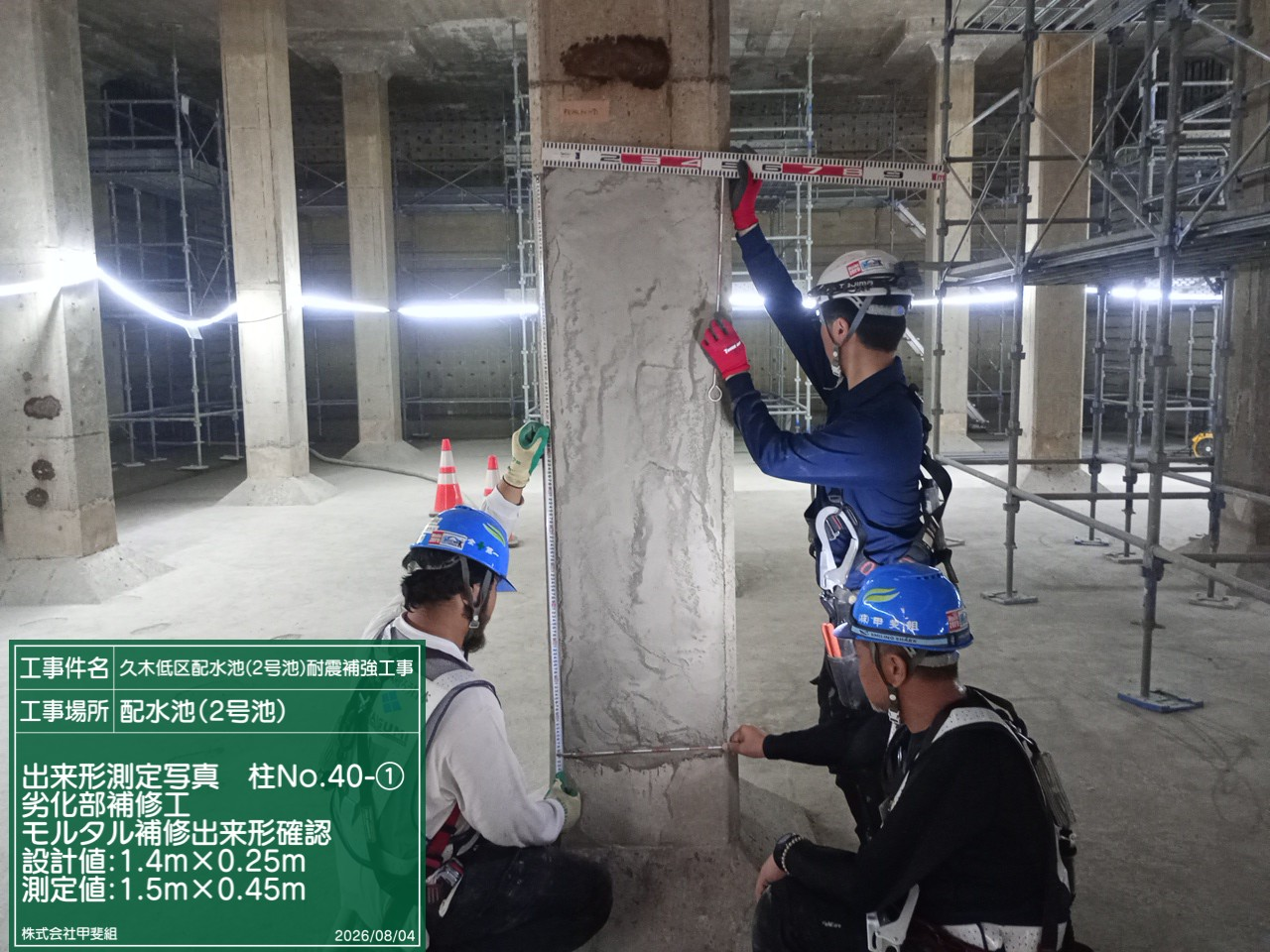

結果として、現在行っている耐震工事と補修工事を行う事により、
健全で安全な施設の構築を行えることとなりました。

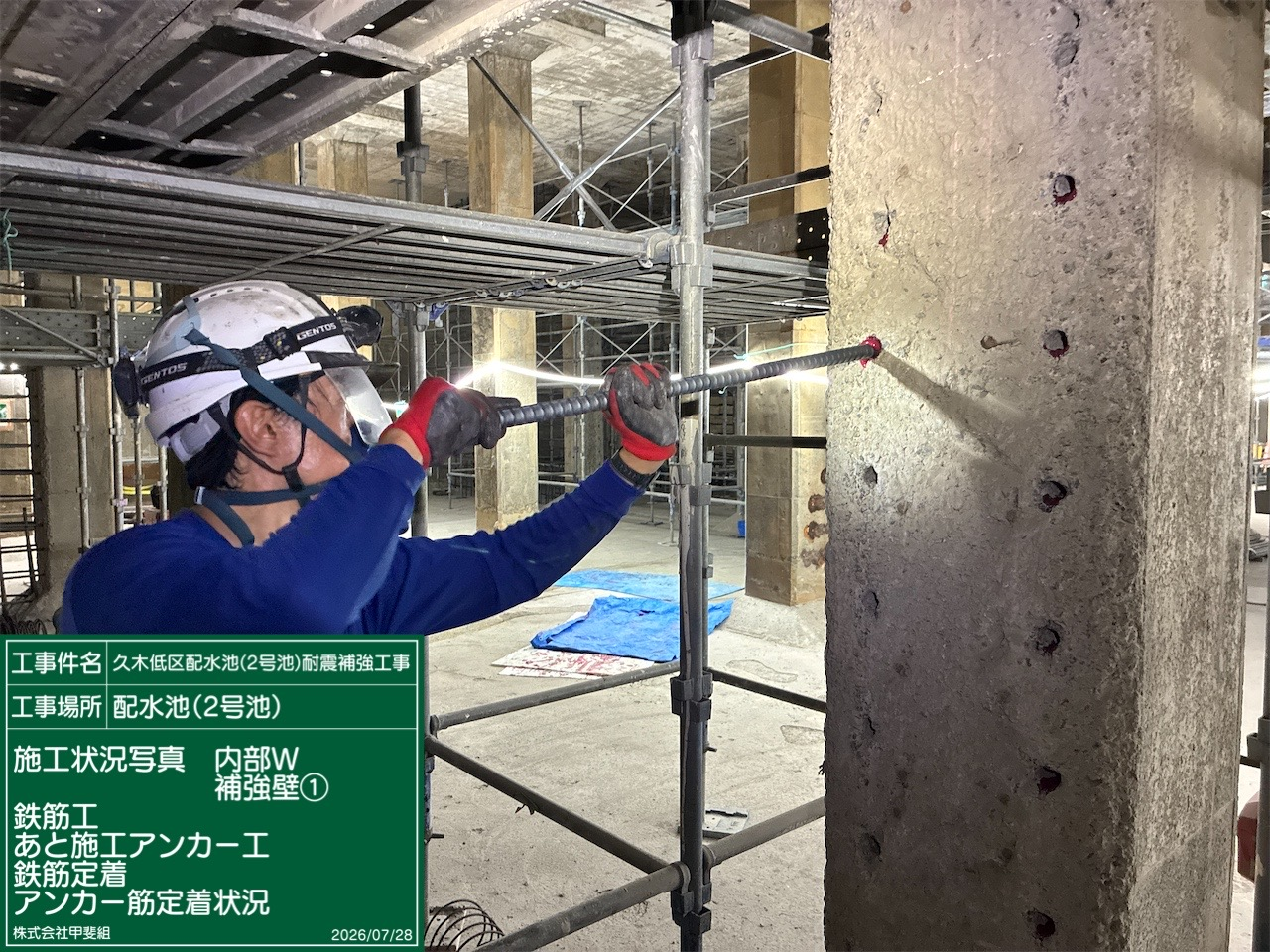

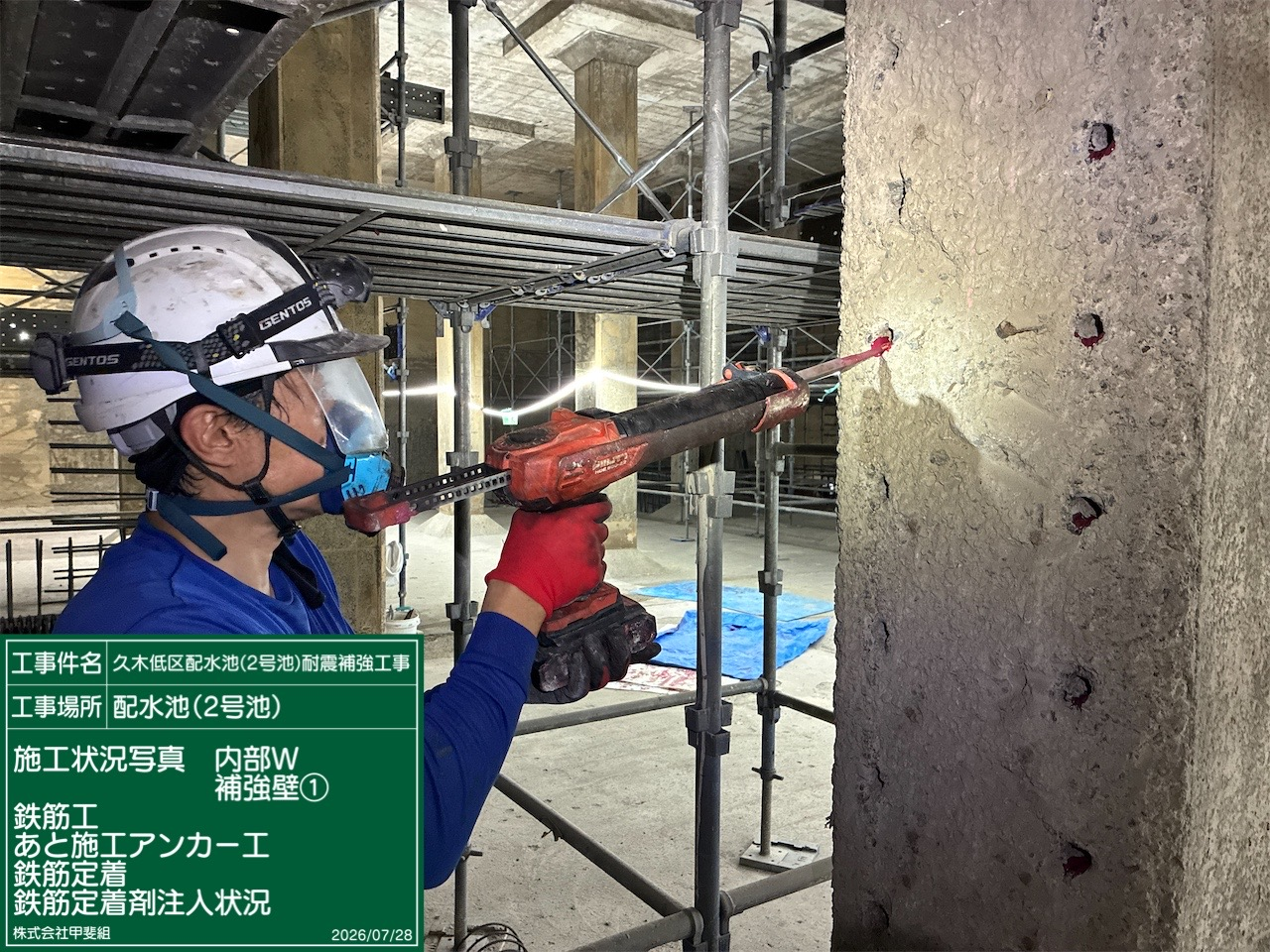

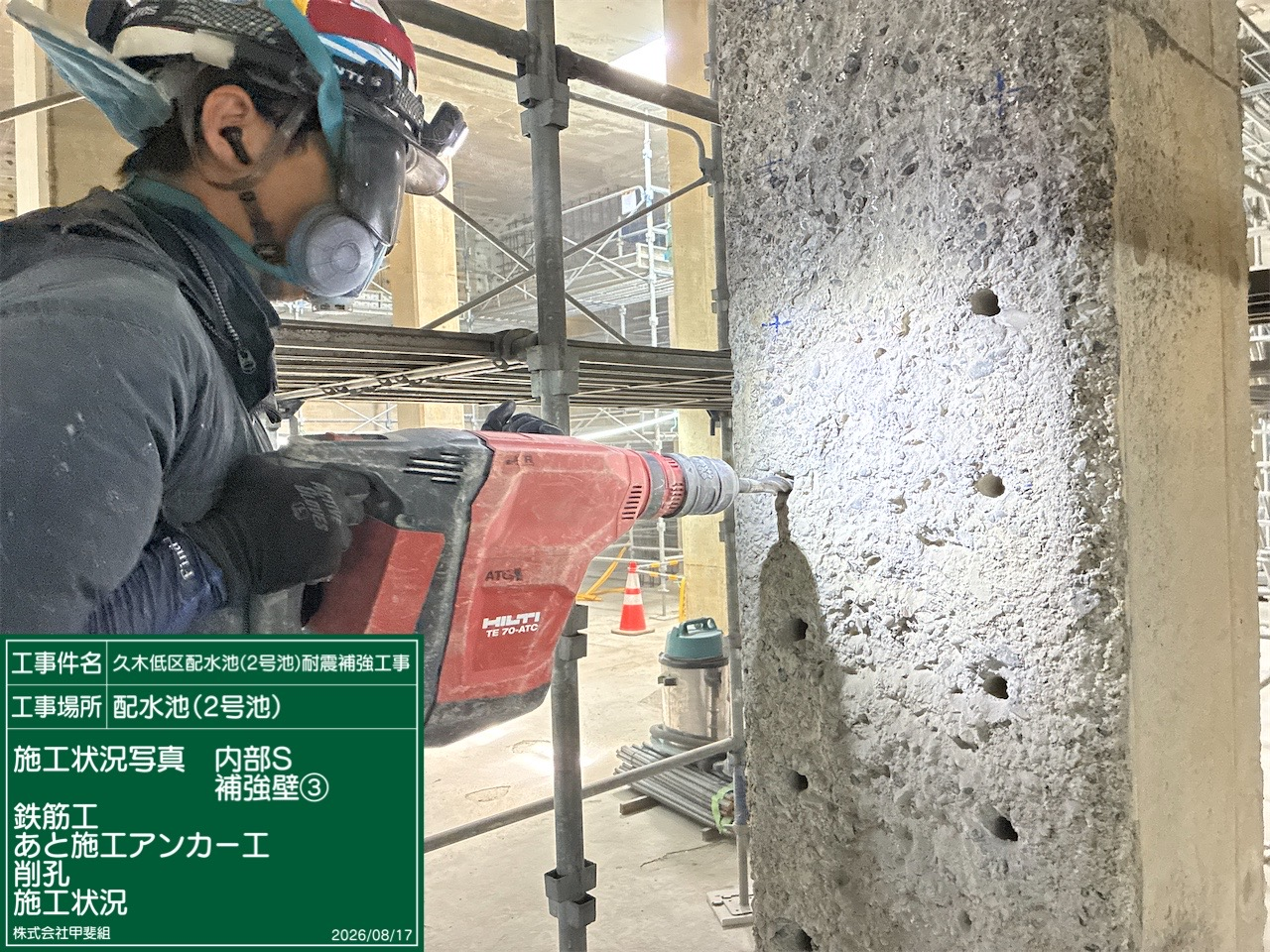

7月には補修工事を行うと同時に耐震補強壁のあと施工アンカー工を施工し、

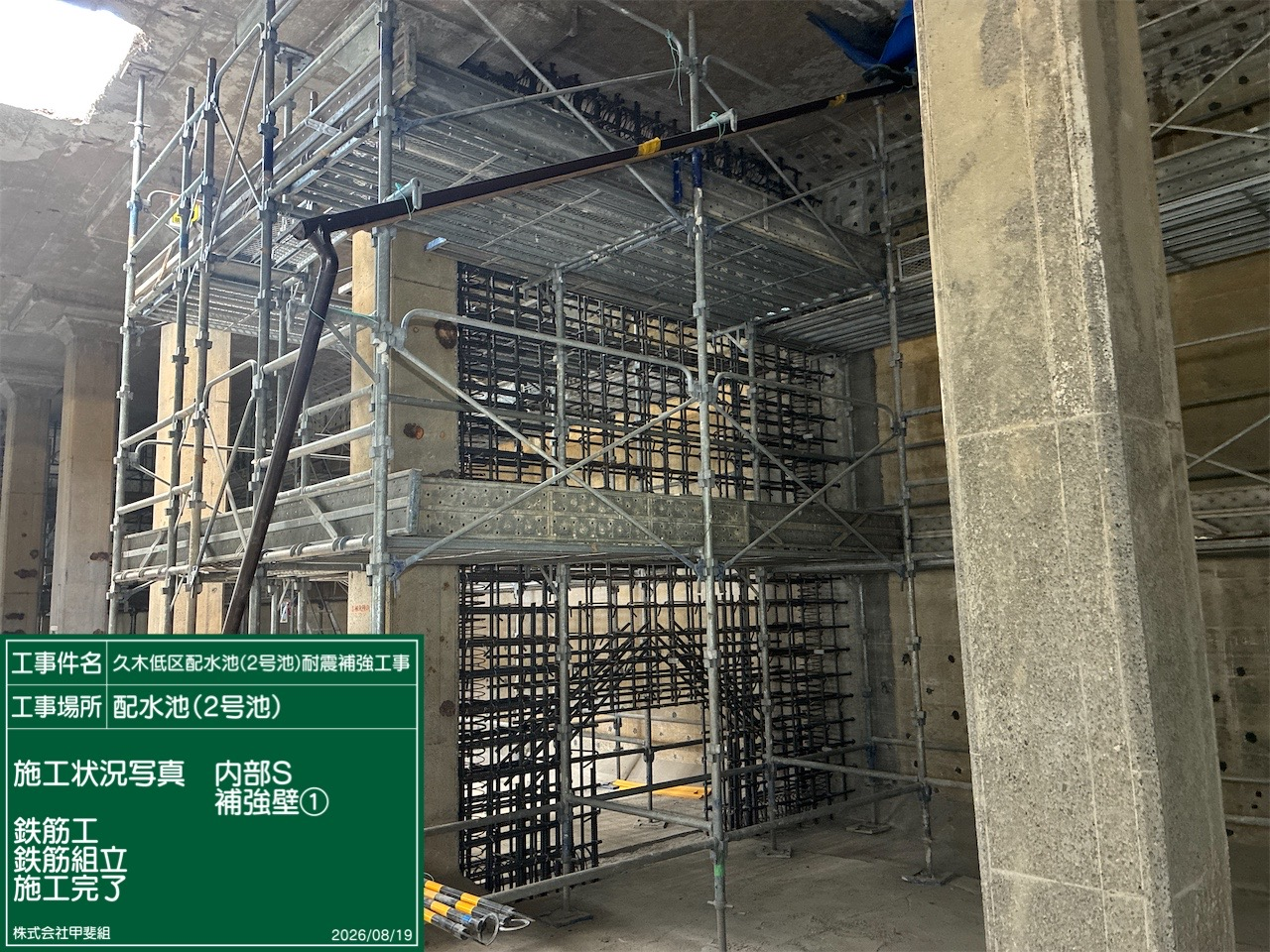

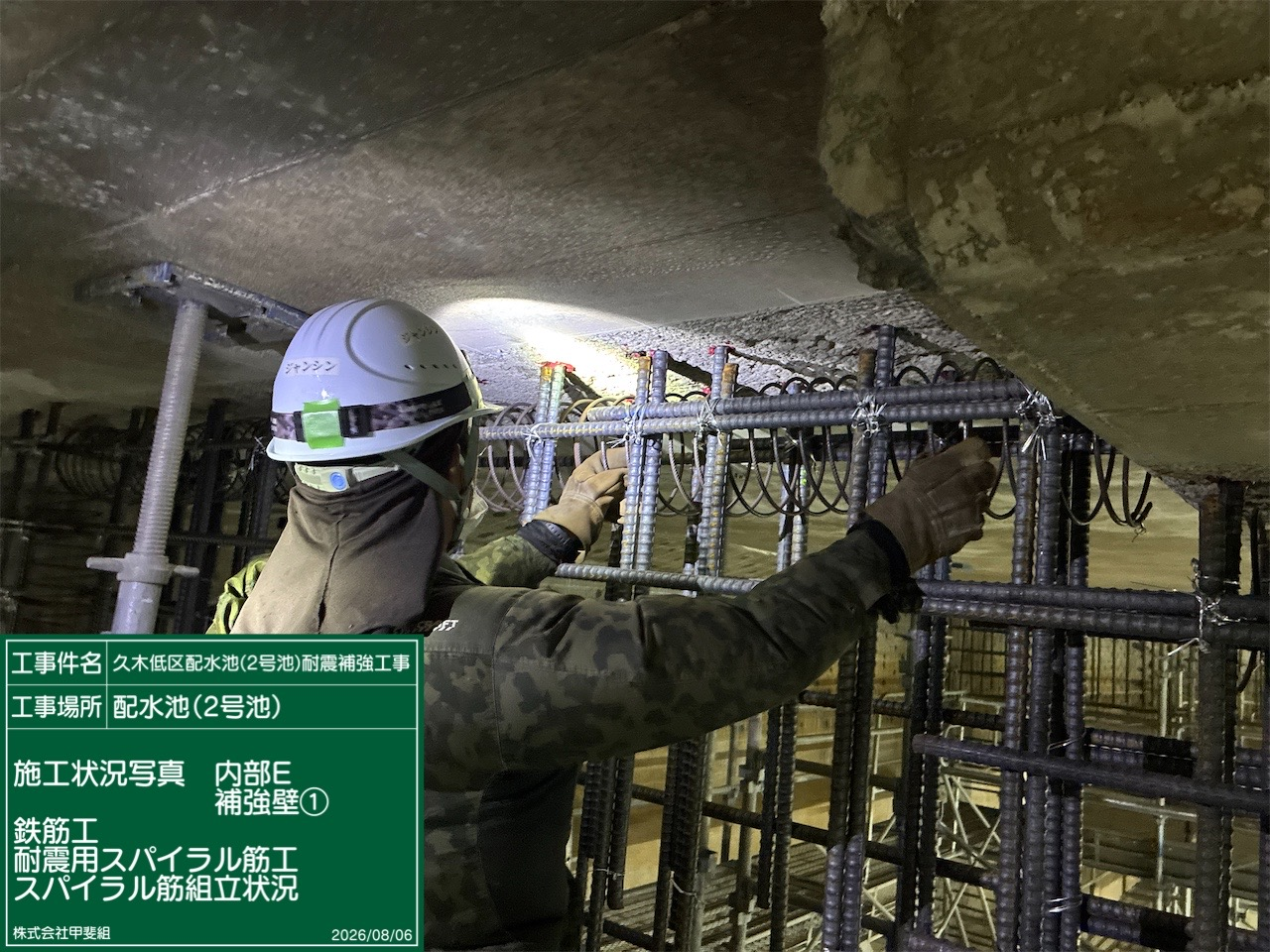

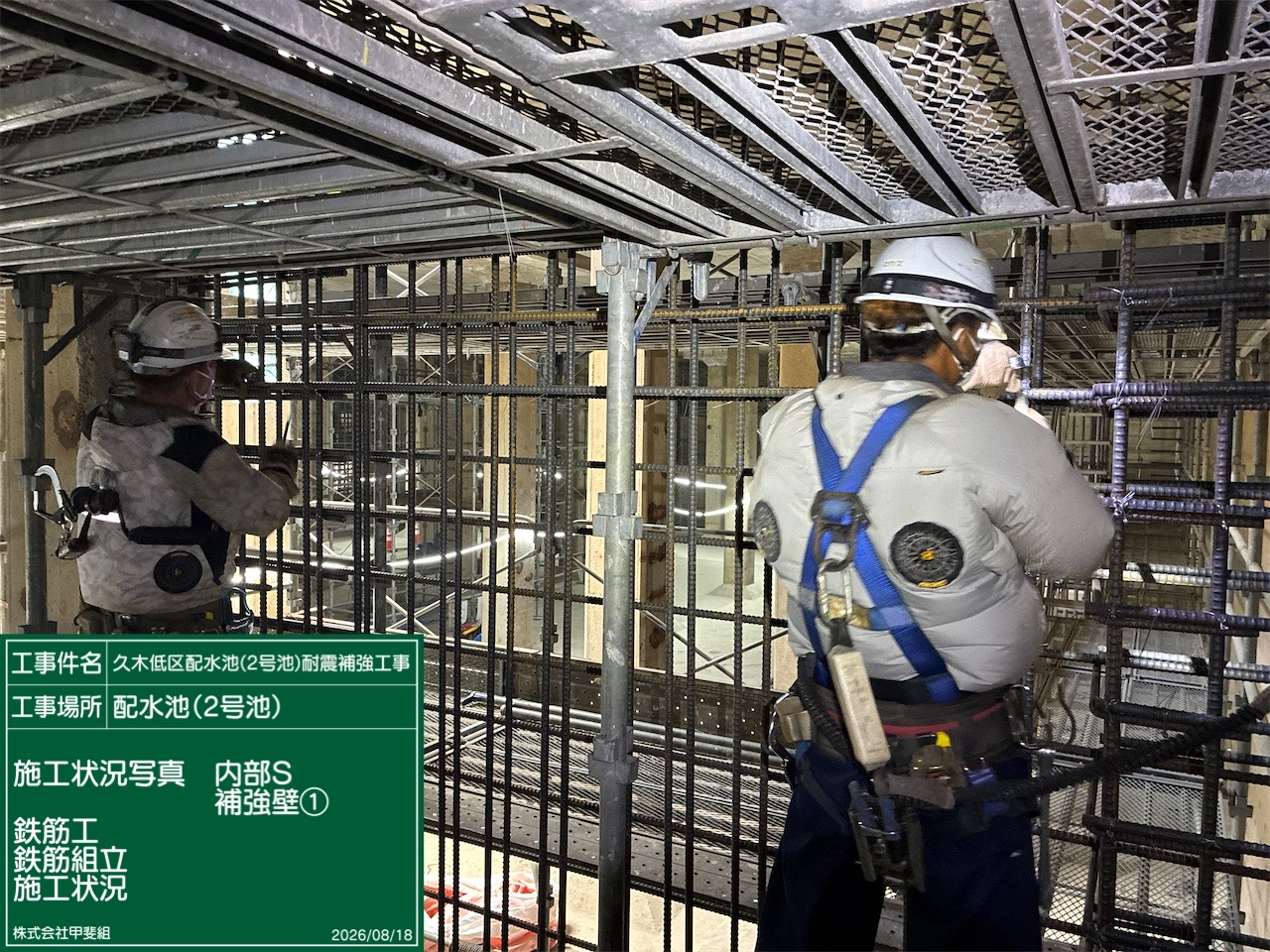

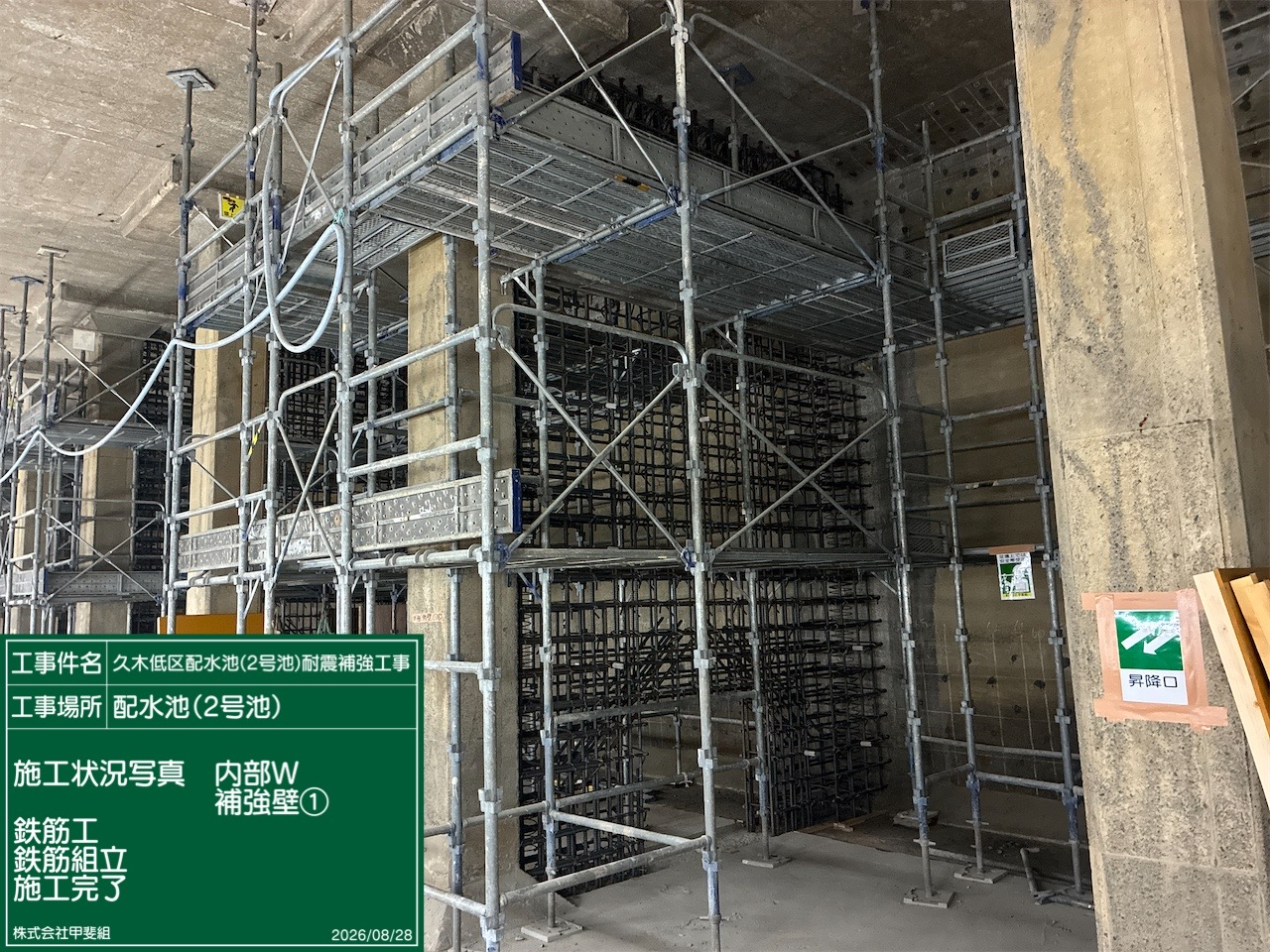

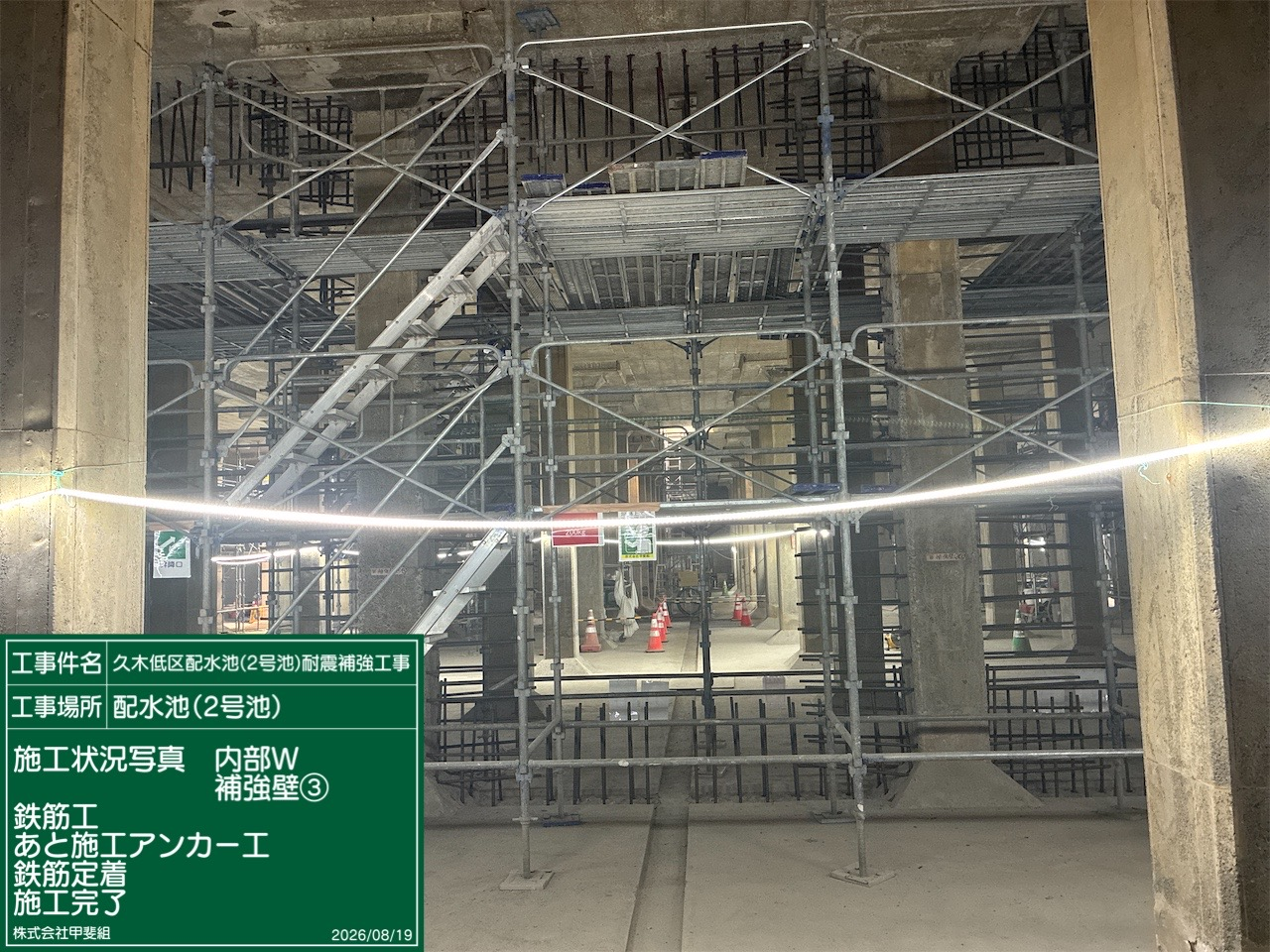

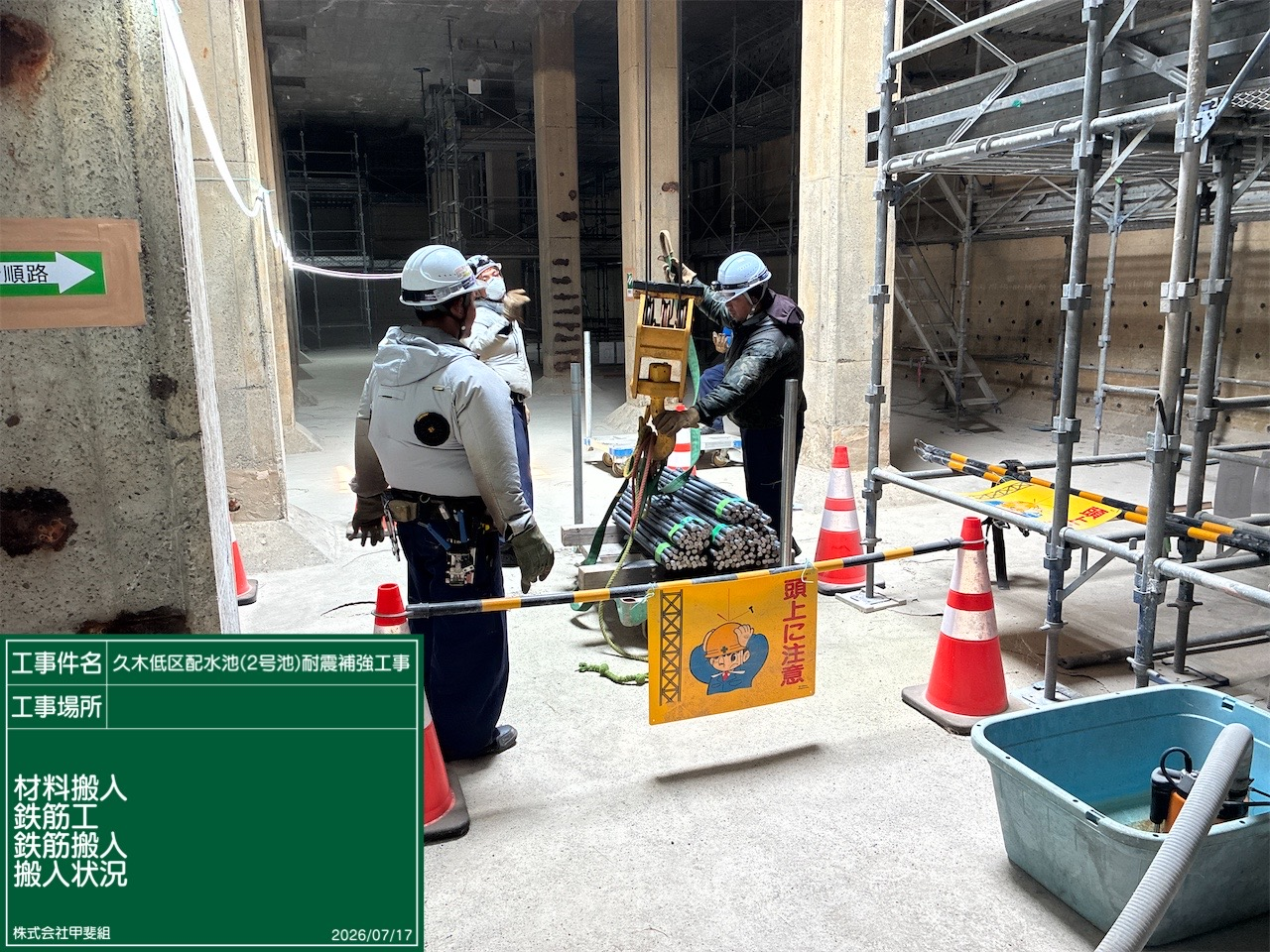

8月末にあと施工アンカー工が完了、引き続き耐震補強壁構築の為鉄筋組立と型枠工を行っております。
施工は順調に行えております。
2月より現場の調整などで投稿が出来なくなってしまい、
この場をお借りして深くお詫び申し上げます。
9月に入りコンクリートの打設作業も予定しております。
現場周辺の道路では大型車の往来が多くなりますが
ガードマンの増員により交通障害等の防止に最大限務めさせていただきます
現場では、従事者全員一丸となって竣工に向け施工を行っております。
今後も安全第一で現場を運営いたします、
引き続きご協力の程よろしくお願い申し上げます。
実績工程68.45%
現在の作業内容
耐震補強壁鉄筋組立工、型枠工を行っております。
3月から6月末まで池内部に見られた劣化部分の対応として、
躯体健全度の見直しを図る為、設計業務委託を行っておりました。
結果として、現在行っている耐震工事と補修工事を行う事により、
健全で安全な施設の構築を行えることとなりました。
7月には補修工事を行うと同時に耐震補強壁のあと施工アンカー工を施工し、
8月末にあと施工アンカー工が完了、引き続き耐震補強壁構築の為鉄筋組立と型枠工を行っております。
施工は順調に行えております。
2月より現場の調整などで投稿が出来なくなってしまい、
この場をお借りして深くお詫び申し上げます。
9月に入りコンクリートの打設作業も予定しております。
現場周辺の道路では大型車の往来が多くなりますが
ガードマンの増員により交通障害等の防止に最大限務めさせていただきます
現場では、従事者全員一丸となって竣工に向け施工を行っております。
今後も安全第一で現場を運営いたします、
引き続きご協力の程よろしくお願い申し上げます。
NEWS
最新の現場活動
工事進捗情報
-
09月07日
-
09月07日
-
02月03日
-
01月05日
-
01月05日
-
12月18日
-
12月03日
-
11月06日
-
10月07日
-
08月30日
-
07月14日
環境活動情報
-
09月01日
-
09月01日
-
02月03日
-
01月05日
-
11月06日
-
11月06日
-
10月07日
-
08月30日
-
08月30日
-
07月14日
フォトギャラリー
読み込み中.....
みなさまのお声をおまちしております
現場について何かあればお気軽にご意見をお寄せください
協力会社紹介
株式会社コーケン
株式会社 デック
(株)ReWork
(株)フルカワコンストラクション
(有)相模機工
(株)北斗工業
(株)加藤組
(株)豊和商事
(株)新倉商店
(株)丘電機
公安警備保障(株)
株式会社県央技研
株式会社フクザワ
株式会社 徳村工業
株式会社 高山興業
株式会社 大興
株式会社藤川工務店
株式会社 ケー・エフ・シー
株式会社 福栄商事
株式会社 春興業
有限会社 建成工業
株式会社 入倉組
堀道路工業 株式会社
株式会社三友 ファスニング
株式会社林間
谷口建設 株式会社
英健
株式会社 藤工業
有限会社 三島工務店
株式会社 卜部総業
東洋ガス圧接株式会社
浜野裕
有限会社 富田興業
湘南ユーテック合同会社
有限会社 横浜ブレイク
Copyright © KAIGUMI. Inc. All Rights Reserved.
